早高峰通行效率增加100% 京港澳高速杜家坎段緩堵工程完工
新京報訊 據北京交通官微消息,3月31日,備受市民關注的京港澳高速杜家坎緩堵綜合治理工程完工。該工程起點為杜家坎收費站,終點為大井西橋,全長5公里,綜合採用增設加速車道、拓寬瓶頸路段、調整道路進出口、優化公交車專用道等綜合改造措施,全面提升路段道路通行能力。經觀測,開通首日通行效果明顯,早高峰期間(7-9時)擁堵路段的平均通行時間縮短21分鐘,提速100%,交通量最高增加40%,實現通行速度提高、通行能力增加「雙提升」。

實地勘探 系統梳理擁堵成因
多部門綜合論證形成緩堵治理方案
京港澳高速作為本市最早建成的高速路段之一,是西南部地區進入中心城區的主要通道,交通需求量大,承擔著房山區和豐台區大量進京流量,早高峰進京方向交通量已達飽和狀態。其中,宛平橋至大瓦窯橋路段受五環路、京港澳高速輔路、張儀村路等多條道路匝道車輛彙入以及7-9點公交專用道啟用時車輛交織的影響,宛平橋西側部分路段供社會車輛通行的車道僅剩一條,道路交通擁堵嚴重,形成「瓶頸」路段。
經系統梳理分析,杜家坎段出現交通擁堵問題,既有西南組域機動車進出城需求巨大、聯繫市區通道不足的因素,也有京港澳高速強吸引力、現狀道路存在瓶頸節點以及公交專用道的影響,多重因素疊加後通勤時段特別是早高峰時段道路長期超負荷運轉,呈現常態化交通擁堵。
為緩解京港澳高速早高峰進京方向的交通壓力,市交通委會同市公安交管局、豐台區政府等單位反復論證,通過精準施策、綜合治理、持續推進,對宛平橋、大瓦窯橋等多處節點提出了一系列改造措施,最終形成京港澳高速杜家坎緩堵綜合治理工程方案。項目起點為杜家坎收費站、終點為大井西橋,全長5公里,採用增設加速車道、拓寬瓶頸路段、調整道路進出口、優化公交車專用道等綜合改造措施,全面提升道路通行能力。

宛平橋:增設加速車道 增量擴容打通瓶頸
京港澳高速進京方向宛平橋兩側長650米主路原僅設置2條車道,而宛平橋東側需承接4車道(主線2車道、五環路南向東匝道1車道、輔路入口匝道1車道)交通流量,存在明顯道路瓶頸。

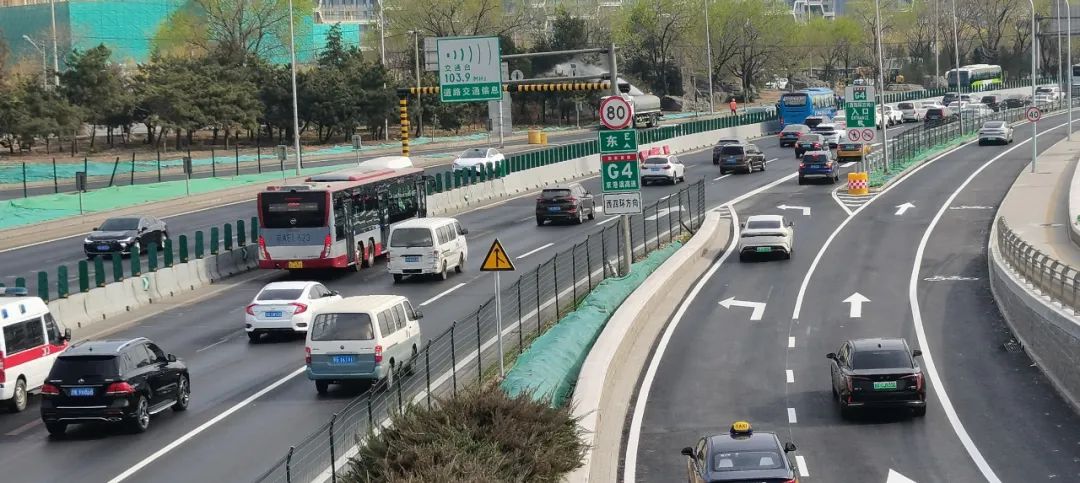

宛平橋東2處進口匝道合流處-改造前
為打通瓶頸增量擴容,本次工程通過調整中間分隔帶及車道寬度、利用主路外側檢修步道等措施爭取空間,在五環路、輔路(盧溝橋南路)各增加1處進入高速主路的加速車道,將該瓶頸路段由2車道調整為3車道,減少入口車輛對主路直行車輛的影響,道路系統運行更加順暢。

宛平橋東2處進口匝道合流處-改造後
大瓦窯橋:新增輔路系統 解決短距離並線交織
原京港澳高速大瓦窯橋西側入口處,高速主路進京方向設置3車道,需承接5條車道交通流量(高速主路3車道、張儀村路北向東進入高速1車道、京港澳輔路進入高速1車道),張儀村路、京港澳輔路車輛需在70米距離內進入京港澳主路,交織現象嚴重、影響通行效率。

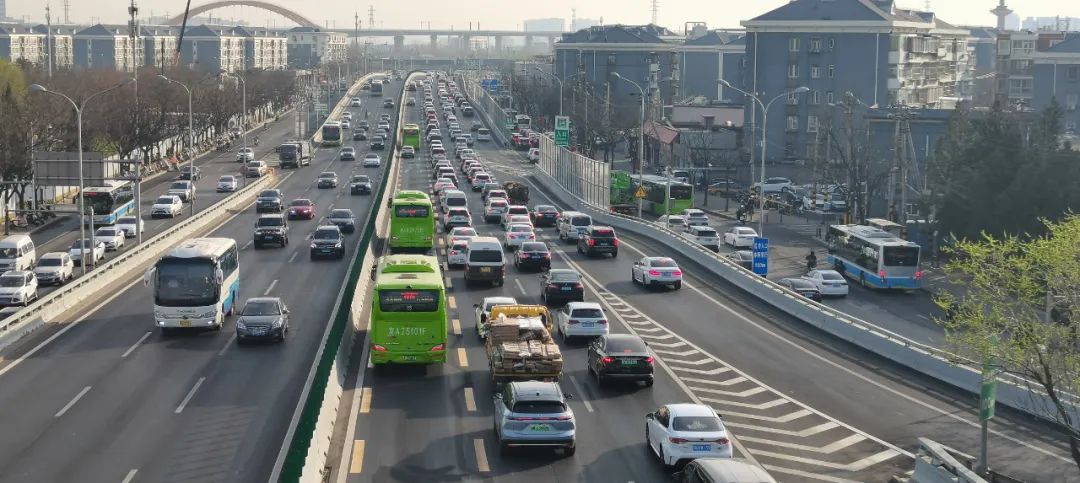

大瓦窯橋 改造前
為解決短距離並線交織問題,本工程利用大瓦窯橋區三角地,下穿大瓦窯橋、張儀村路新增長450米的輔路系統,共設置2條機動車道、1條非機動車道和人行步道。原大瓦窯橋西側入口已於3月31日封閉,車輛可以選擇在原入口東側220米處的新建入口進入高速主路,車輛並線交織距離增加了150米,也可以沿輔路繼續前行約300米由既有入口進入高速主路。


大瓦窯橋東 新增入口改造後
下遊道路:增加車道,提升承接能力
為提升道路承接能力,在本次改造中,在大瓦窯橋東450米至豐體南路(大井西橋)路段,通過調整主路車道寬度、利用外側主輔路分隔帶等措施,將進京方向1.65公里主路由現況3車道拓寬至4車道,承接上遊宛平橋、大瓦窯橋疏通後的交通增量。
公交專用道:優化起點佈局,減少與社會車輛交織
京港澳高速原公交專用道起點位於宛平橋東,與宛平橋區瓶頸段基本重疊,在公交專用道起點上遊,公交車需由最外側車道並線進入最內側車道,社會車輛需切換至外側車道,進一步加劇了該段道路擁堵程度,該處瓶頸節點是製約京港澳高速通道早高峰時段進京方向道路擁堵的直接原因。
本次改造將公交專用道起點由宛平橋向杜家坎方向延長1.1公里至杜家坎收費站東側500米。通過優化調整公交專用道起點,避免因車輛交織並線對宛平橋節點造成的干擾,提升主路通行秩序和效率。
「雙提升」:提高通行速度 增加通行能力
經觀測,在該工程完工首日3月31日週一早高峰(7-9時),車輛通行擁堵最為明顯的杜家坎收費站至大瓦窯橋路段平均時間為19分鐘,比改造前40分鐘縮短21分鐘,通行速度由改造前6公里/小時提升至12公里/小時,提速100%。
改造前該路段早高峰擁堵在11點左右結束,開通首日早高峰則在上午9時30分基本結束,該時間點通行杜家坎至大瓦窯橋約8分鐘,在上午10時僅6分鐘。
在交通量方面,相較於2024年4月1日(週一)早高峰,開通首日通過杜家坎收費站的車輛由2498輛/小時增加至2905輛/小時,增加了16.3%;通過大瓦窯橋的交通量由2997輛/小時增加至4192輛/小時,增加了40%;豐體南路出口處交通量由3909輛/小時增加至4765輛/小時,增加了22%。
通過本次緩堵綜合治理,實現京港澳高速杜家坎至大瓦窯橋擁堵路段通行速度提高、通行能力增加「雙提升」效果。
