雲南滄源班列茶光互補光伏項目一期首次並網發電
2月10日,由中建六局(中建絲路)水利水電公司承建的雲南省滄源縣班列茶光互補光伏發電項目一期工程順利完成升壓站封頂,實現首次並網發電,標誌著項目建設取得關鍵性突破,為區域綠色低碳發展注入強勁動能。

面對山地施工複雜條件,項目團隊以高效管理保障建設進度。全面推行網格化施工管理,將施工現場劃分為五個核心作業區,組建七個跨專業管理小組,高峰時期1300餘名建設者同步奮戰,連續3個月實現單月產值突破7000萬元。堅持土建施工與設備安裝「雙主線」並行,實行兩班倒、晝夜連續作業,僅用57天便完成升壓站這一關鍵樞紐封頂,為項目如期並網發電奠定堅實基礎。

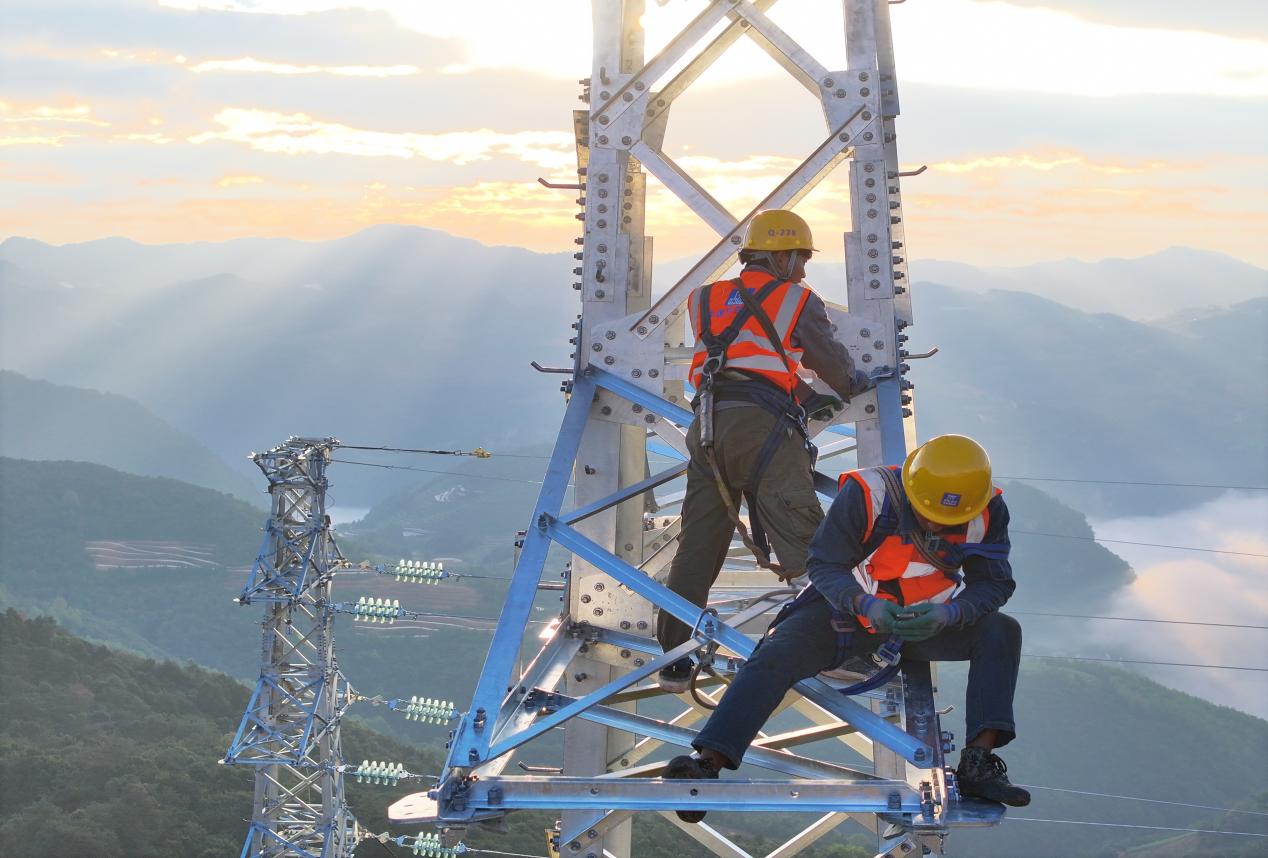

項目地處陡坡深穀交錯地帶,道路狹窄、坡陡彎急,大型設備與材料運輸困難重重。建設團隊迎難而上、創新破題,開闢物料轉運「空中走廊」,運用無人機將光伏組件、施工耗材等精準送達高差數百米的作業區域,有效破解山地運輸瓶頸,大幅提升施工效率。與此同時,同步推進集電線路與送出線路建設,按期完成110基鐵塔施工,全力打通電力傳輸通道。
堅守安全發展底線,築牢項目建設屏障。項目團隊結合山地施工特點,邀請安全專家現場踏勘,精準辨識各類風險源,聚焦源頭管控、責任落實、應急響應三條主線,健全安全管理體系。推動「三鐵六律」準則卡片化、具象化落實,將安全規範細化到每一個崗位、每一名人員。全年累計開展安全培訓、應急演練、「應知應會」安全教育225次,覆蓋1466人次。針對高空作業等高風險環節,組建專職應急救援隊,實行「一項目一策略」精準管控,實現重點部位全過程、無盲區監管,以高水平安全保障高質量建設。

據項目負責人介紹,該項目位於臨滄市滄源縣猛來鄉,地處海拔1600米至2100米的茶山區域,總裝機容量直流側199.51兆瓦,佔地面積約3566畝,配套新建1座220千伏升壓站及18.716公里220千伏送出線路。項目立足生態優先、綠色發展理念,創新採用「茶光互補」開發模式,通過樁基式支架施工,最大限度減少對原有植被和土壤的擾動,構建起「板上發電、板下種茶」的生態友好型復合用地模式。
項目建成後,年均發電量預計可達2.75億千瓦時,相當於每年節約標準煤約8.8萬噸,減排二氧化碳超22萬噸,在提升土地綜合利用效率的同時,有效拓寬當地茶農增收渠道,推動鄉村產業振興與清潔能源開發協同共進、融合發展。
