「華龍一號」批量化建設迎來多個關鍵節點
「華龍一號」批量化建設迎來多個關鍵節點
中新網深圳3月6日電 (索有為 朱丹)總部位於深圳的中國廣核集團(簡稱「中廣核」)6日發佈消息稱,開年以來,「華龍一號」批量化建設開足馬力,3月首週便迎來多個關鍵工程節點。
3月2日6時27分,福建寧德核電6號機組反應堆廠房鋼襯裡模塊一吊裝正式啟動,曆時2小時33分精準就位,為該機組後續反應堆廠房連續施工奠定基礎。3月1日,廣東陸豐核電5號機組反應堆壓力容器完成首次扣蓋,正全力開展冷試前各項準備工作;3月3日,6號機組反應堆壓力容器完成引入,正式進入核島主設備安裝階段。
中廣核浙江三澳核電項目「華龍一號」建設現場。中廣核供圖目前,中廣核旗下在建「華龍一號」機組共18台,批量化建設工作正有序推進:
廣東太平嶺核電1號機組已成功並網,發出粵港澳大灣區首度「華龍」清潔電力,目前正積極開展投產前各項試驗;2號機組處於裝料準備階段;3號機組正進行核島反應堆廠房內外部結構施工。
浙江三澳核電1號機組已完成核燃料裝載,核蒸汽衝轉一次成功,向著並網發電全力衝刺;2號機組即將啟動熱試工作;3號機組完成應急給水系統模塊吊裝。
山東招遠核電1號機組作為中國首個配置冷卻塔的「華龍一號」核電機組,其冷卻塔環基順利合攏,反應堆廠房鋼襯裡模塊二完成吊裝。
「華龍一號」批量化建設穩步推進的背後,先進建造技術正在發揮關鍵作用。

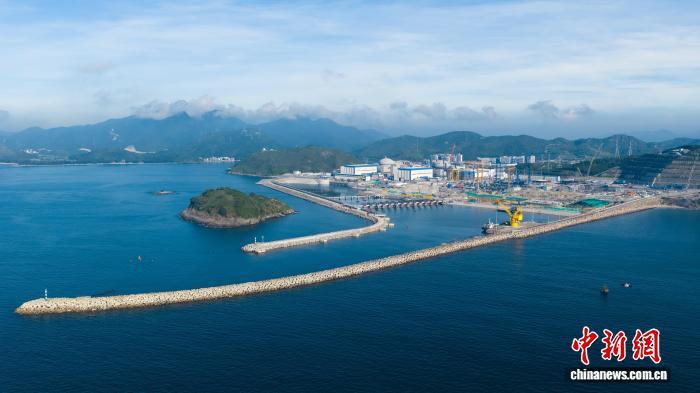

中廣核廣東太平嶺核電項目「華龍一號」建設現場。中廣核供圖近日,廣東太平嶺核電3號機組反應堆廠房外安全殼一層順利拆模,拆模後混凝土表觀質量良好,標誌著中廣核「華龍一號」外安全殼施工技術取得新突破。該項技術將外殼一層分層高度由傳統4.1米提升至6.5米並一次完成澆築,破解了外殼首三層製約周邊廠房環形區施工的行業難題。
在模塊化建造領域,福建寧德核電5號機組柴油機廠房集成大模塊正在江蘇南通預製廠預製生產。該模塊將鋼結構、管道等多專業多系統高度集成於一體,開創了中國核電建設「工廠造廠房」的全新模式。
中廣核福建寧德核電項目「華龍一號」建設現場。中廣核供圖過去五年,中廣核各在建核電項目累計落地應用144項先進建造技術,施工集成平台「造樓機」、反應堆壓力容器保溫模塊等創新工藝廣泛應用,核電建造正從「傳統施工」向「智能建造」全面升級。
與此同時,中廣核還基本實現了設計、採購、建造、調試等核心業務形態數字化,中國首個智能核電工業操作系統——智能核電正式發佈,「智慧工地」為各核電項目現場近12萬名工程建設者提供數字化安全、健康、環保守護;WE-LINK供應鏈系統與3760家產業鏈單位無縫對接,打通了從設計、製造到運維的全週期業務與數據鏈;施工NICE2.0系統實現中廣核「華龍一號」在建項目全覆蓋,將施工規劃、合約管理、過程控制等全業務場景搬上雲端。
中國廣核集團有限公司黨委書記、董事長楊長利表示,核能是中廣核的核心優勢和特色。中廣核將在加快「華龍一號」批量化建設步伐的基礎上,推進「華龍一號」2.0版示範項目落地,同時著手更安全更經濟的新堆型華龍3.0的研發,為能源強國建設和「十五五」綠色低碳轉型注入持久動能。(完)
