雲南省首座土建預製式框架結構變電站正式建成投運

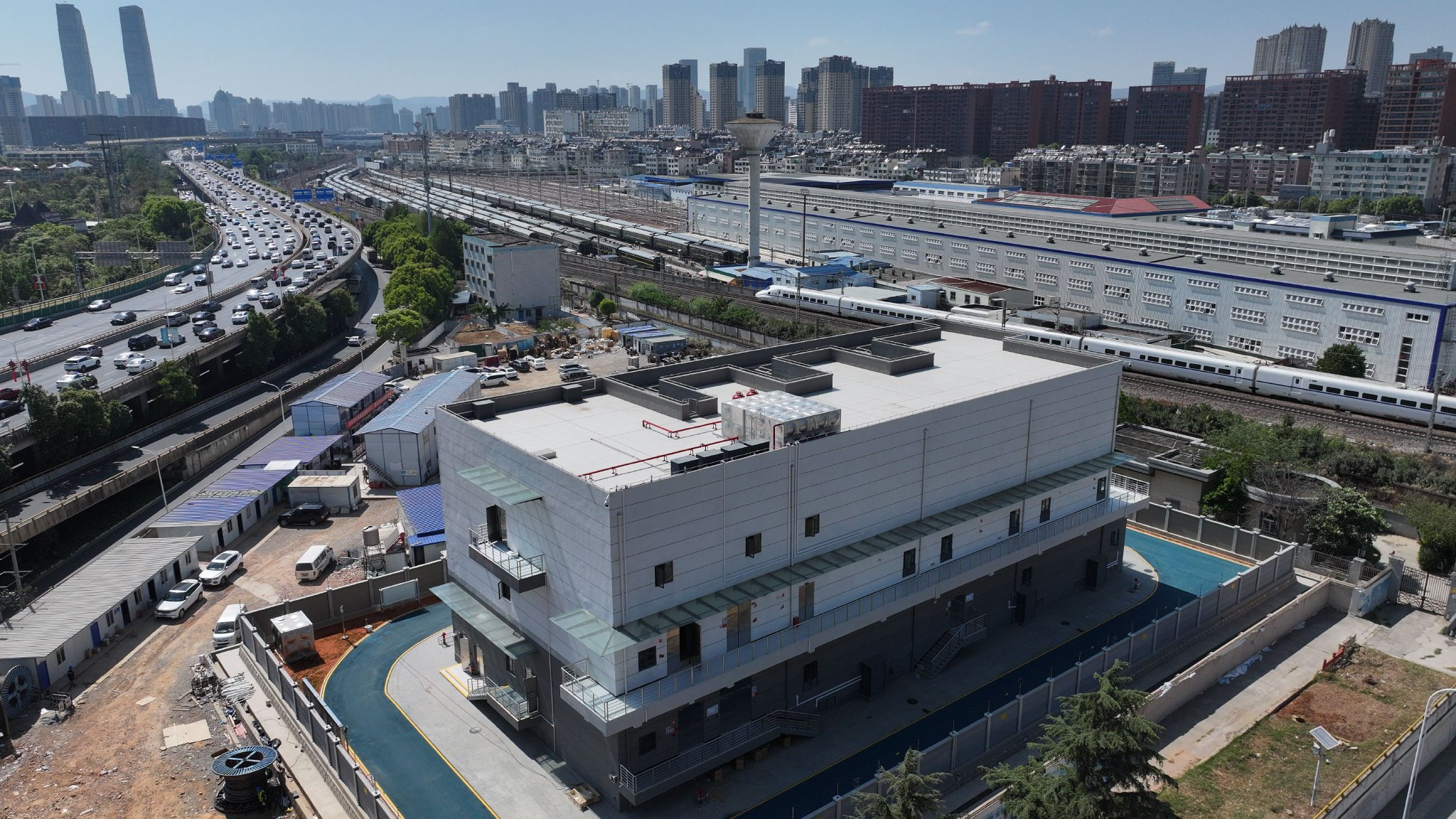

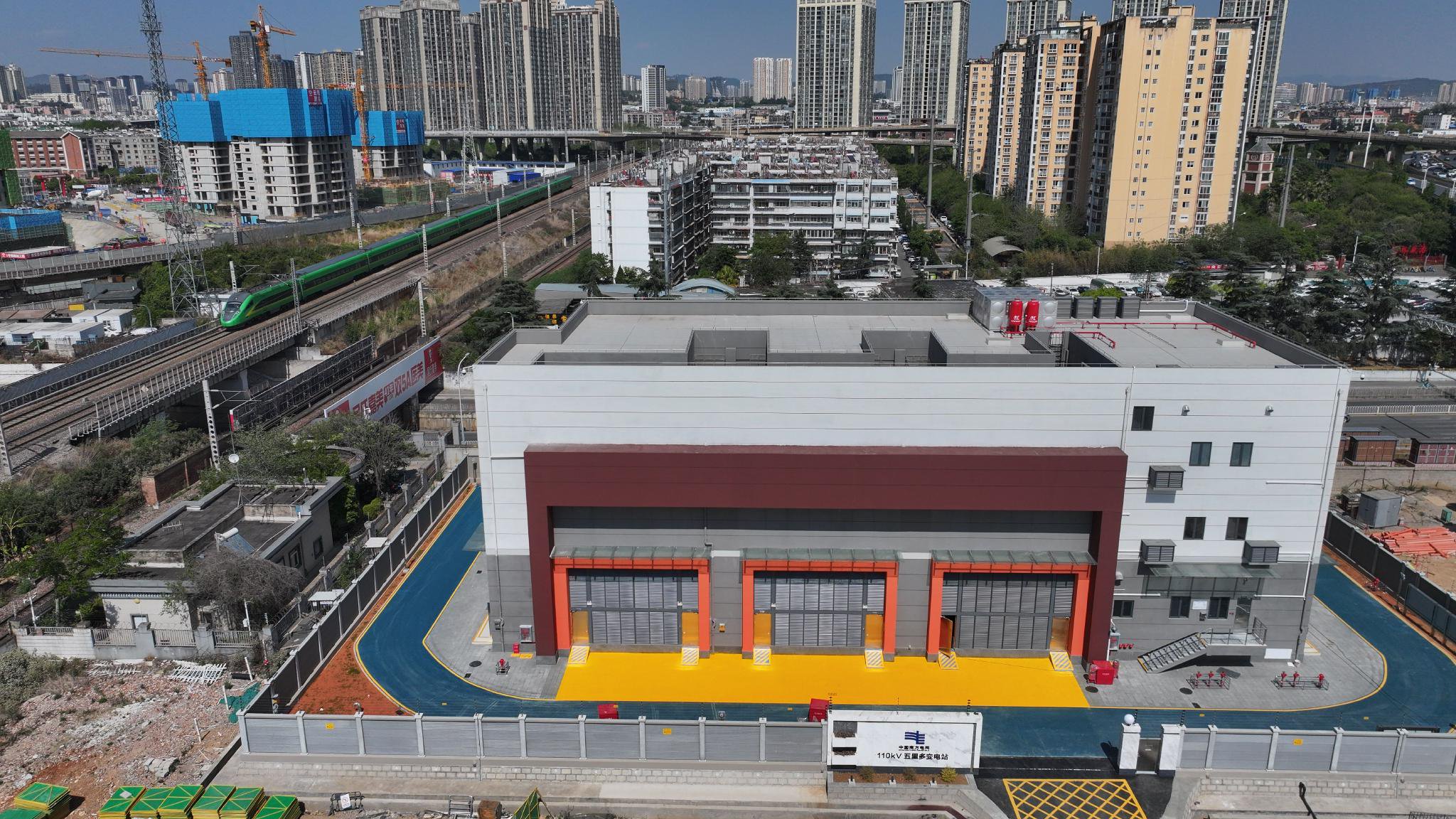

3月30日,南方電網雲南昆明供電局110千伏五里多變電站正式竣工投產。4月1日,1、2號主變經5次衝擊順利帶電運行。該站是雲南省首座土建預製式框架結構變電站,也是昆明供電局「十五五」期間投運的第一座110千伏變電站。

建設過程中,昆明供電局堅持標準化設計、工廠化加工、模塊化建設、機械化施工、智能化運維的理念,推進綠色建造、智能建造、高效建造。

據介紹,傳統的變電站建設需在施工現場完成材料加工、設備組裝及電氣調試等工序,施工流程複雜,還會受天氣、環境製約,影響工程建設週期。

110千伏五里多變電站採用裝配式建造技術,利用預製式靜壓管樁、疊合板、蒸壓加氣混凝土牆板等材料搭建工程基礎、配電樓及內外隔牆,接地網採用「模塊化預組裝+點位精準標定」施工技術,整體裝配率達53%,可大幅減少建築垃圾、污水、揚塵排放,降低噪聲汙染與材料損耗。

工廠預製構件與現場地基施工同步推進,現場以吊裝拚裝為主,全面推行機械化作業,機械使用率達100%,建設工期更短,作業安全風險更低,模板等材料還可循環利用,全面踐行綠色低碳建造理念,施工週期較常規變電站縮短2個月。

與以往二次設備聯調在工程現場開展不同,該站首次採用二次設備集中出廠聯調方式,二次設備聯調聯試與一次設備安裝工作並行開展,有效節省工期30天,以預製化、智能化、綠色化的創新實踐,探索電網建設新質生產力。同時,推動結算工作前移,在工程投產前就完成了物資現場核對、系統出入庫、退庫移交及結算資料籌備等全流程工作,進一步推行「投產即結算」的全年目標。

該工程新建2台50兆伏安主變壓器,配套4回10千伏電纜線路,投運後將有效緩解南窯變電站、岔街變電站主變重過載問題,直接服務五里多中央商務區商業、辦公、居住負荷增長需求,強化昆明核心區供電保障能力,為昆明市經濟社會高質量發展注入強勁電力動能。

雲南日報-雲新聞記者:張雁群 通訊員:字寧宇 付加海
